5月25日,湘投能源岳州2×100萬千瓦燃煤發電項目完成煙囪基礎第一罐混凝土澆筑,標志著該項目正式進入主體結構施工階段,向著2027年投產目標邁出堅實一步。
本次儀式由集團所屬岳陽發電公司總經理蘇建軍主持。岳陽縣縣委書記肖湘暉,湖南湘投能源投資有限公司黨委書記、總經理謝盛文出席儀式并致辭。縣政府相關負責人表示將通過工作專班“一事一議”的工作機制,全力做好各項服務保障,確保工程按期投產達效。項目合作方代表表示將充分發揮火電技術及煤炭資源保障優勢,確保工程建設質量和燃料供應穩定。

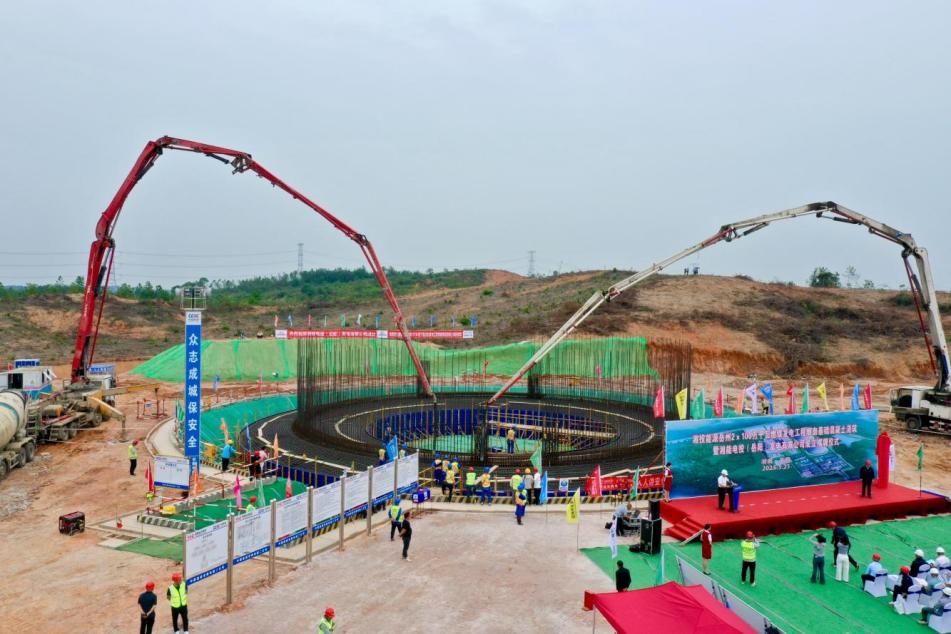

隨著澆筑啟動指令下達,12臺混凝土泵車同步啟動作業。當首罐混凝土精準注入8米深的煙囪基槽,這項總量達2500立方米的連續澆筑作業正式展開。根據施工方案,工程團隊將實施30小時不間斷作業,確保基礎結構整體成型。
下階段,岳陽發電公司將緊盯8月28日主廠房首罐混凝土澆筑節點目標,統籌推進主廠房建設及主機安裝等關鍵工序,確保項目按期高質量建成投產,為湖南省新型電力系統構建貢獻更大力量。
岳陽縣委縣政府、陜煤集團長安電力華中發電有限公司、中國能建安徽電力建設第二工程有限公司等有關單位領導及代表參加活動。
